「江南の家」設備配管
家づくりレポート
愛知県江南市にて工事中の「江南の家」の進捗状況をご紹介します。
2020年6月12日

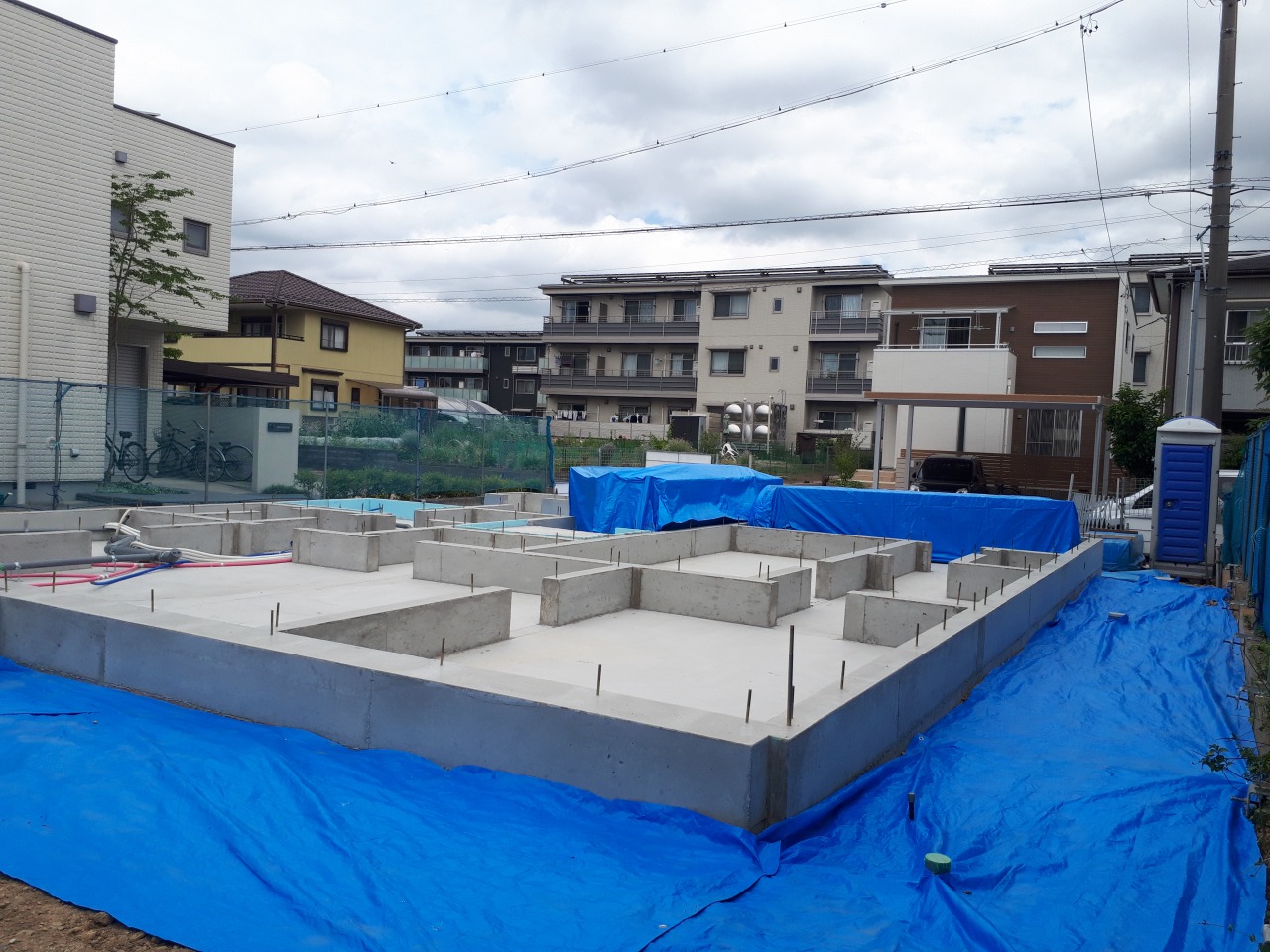

基礎工事完了後は、宅内の給排水配管工事とエアコンの先行配管工事を進めました。
現場には、土台・床伏せの材料も所狭しと保管されていますが、
土台、床を伏せる前に施工しやすい状態で設備配管を8割ほど完了させておきます。

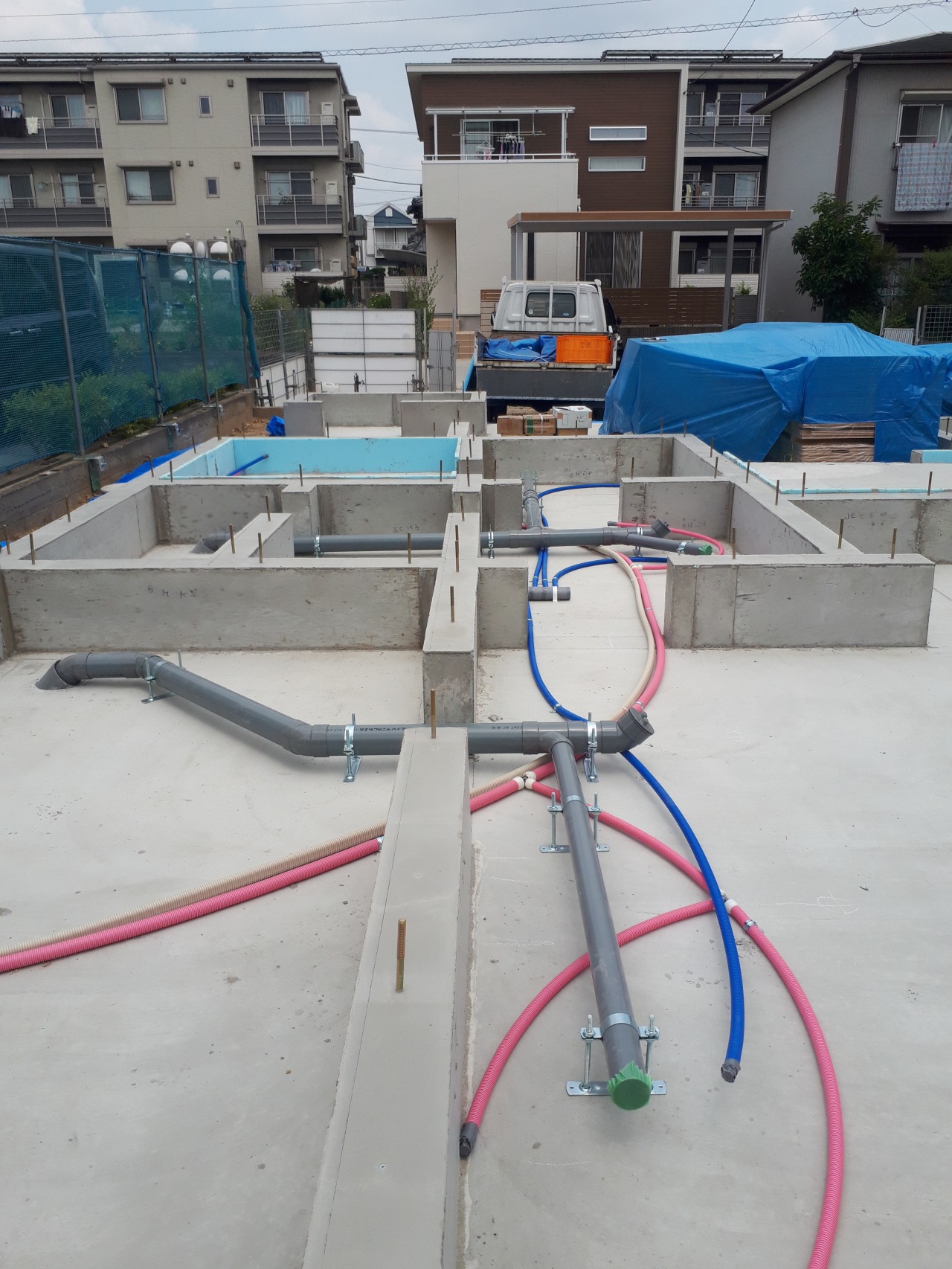

給湯の配管がピンク色。
給水の配管が青色。
給湯器(エコキュート)の追い焚き配管がベージュ色。
グレーの塩ビ管は、排水です。
6月17日に上棟に向けて進めておりましたが、
月曜日からつづく雨の影響で上棟までの工事が進めれず、、、
当初の予定から5日延期して、
上棟日を6月22日に予定変更させていただきます。
天気とも相談しながら引き続き工程組んでいきます。
宜しくお願いします。
